Jättelasten klar för transport

Jättetransporten till Markbygden har försenats på grund av dåligt väglag. Nu är tillstånden klara, och på onsdag kommer en av Sveriges tyngsta transporter någonsin att rulla mot vindkraftparken.

Ekipaget har nu fått alla tillstånd klara. Under onsdagsmorgonen avgår transporten från Sandholmen till Markbygden.

Ekipaget har nu fått alla tillstånd klara. Under onsdagsmorgonen avgår transporten från Sandholmen till Markbygden.

Foto: Simon Olofsson

Piteå2020-10-27 17:30

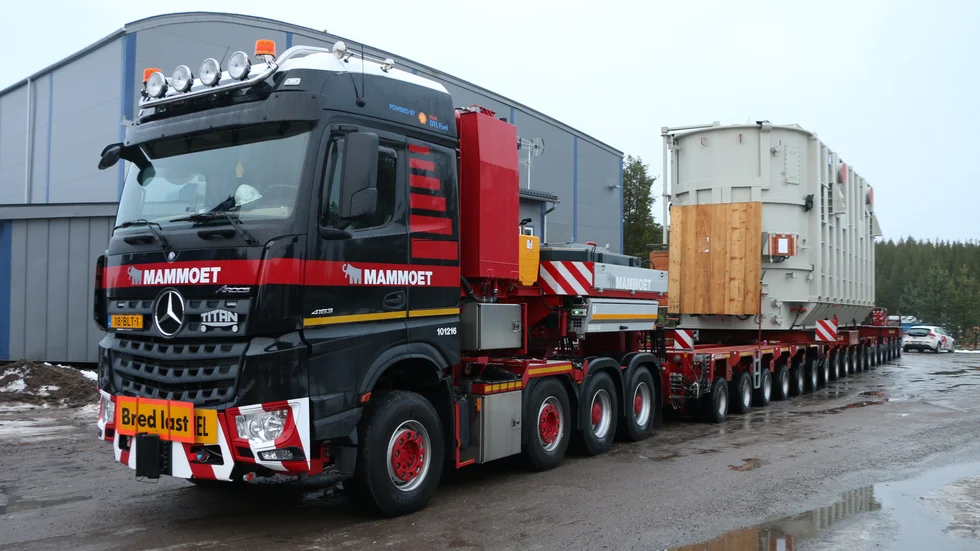

Transformatorn har lossats i Sandholmens hamn och står nu monterat på lastbil. Lastvikten blir 370 ton, och monterad kommer transformatorn att väga totalt 550 ton.

– Det här är en av Sveriges tyngsta vägtransporter någonsin, säger Thomas Brandlöv, commercial manager på Markbygden Net AB.

Transformatorn anlände till hamnen i lördags. Ursprungstanken var att transformatorn skulle kommit fram under tisdagen, men det förrädiska väglaget har gjort att transporten försenats.

– På grund av svåra vägförhållanden fick den inte tillstånd. Vi behöver tillstånd dels från kommunen, men också från Trafikverket som är ansvarigt för vägarna, berättar Thomas Brandlöv.

Under tisdagseftermiddagen stod det klart att transporten medgivits tillstånd. Ekipaget avgår från Sandholmen klockan 8 på onsdagsmorgonen och kommer bland annat att köra genom Hortlax. Detta blir den tredje transformatorn som transporteras till Markbygden. Detta är också den största.

– Den förra transporten gjorde vi 2018, och då var det Norrlands tyngsta vägtransport. Den vägde 290 ton på bilen. Denna är större.

Transporten 2018 gick långsamt. Detta eftersom två personer gick bredvid bilen hela vägen för att mäta lufttrycket i däcken, vilket krävs vid riktigt tunga transporter.

– Nu görs det elektroniskt. Den transport vi gör nu beräknas ta mellan 2-3 timmar, säger Thomas Brandlöv.
